Garantire efficienza energetica e addio ai disservizi del passato: è questo il cuore della nuova strategia per la rete del teleriscaldamento di Como. Sotto la guida di Acinque Tecnologie, subentrata nella gestione lo scorso agosto, Palazzo Cernezzi ha dato il via libera a un piano di manutenzione straordinaria da 843.000 euro, suddiviso in due step temporali tra il 2026 e il 2027.
Cronoprogramma dei lavori: prima fase a Camerlata
La stagione termica appena conclusa ha mostrato una buona tenuta, ma la riqualificazione delle tratte più critiche non è rimandabile. La prima tranche di interventi scatterà la prossima estate, approfittando della sospensione del servizio.
Il primo lotto (507.000 euro) si concentrerà nel quadrante di Camerlata, precisamente su via Salardi e via De Simoni, le strade che collegano via Paoli a via Scalabrini. Tra gli interventi chiave figurano:
-
Il rifacimento degli allacciamenti per il Liceo Scientifico.
-
Nuove connessioni per i complessi abitativi Aler.
-
Possibili cantieri notturni su via Paoli per limitare l’impatto sul traffico cittadino.
Seconda fase: nel 2027 tocca a via Varesina

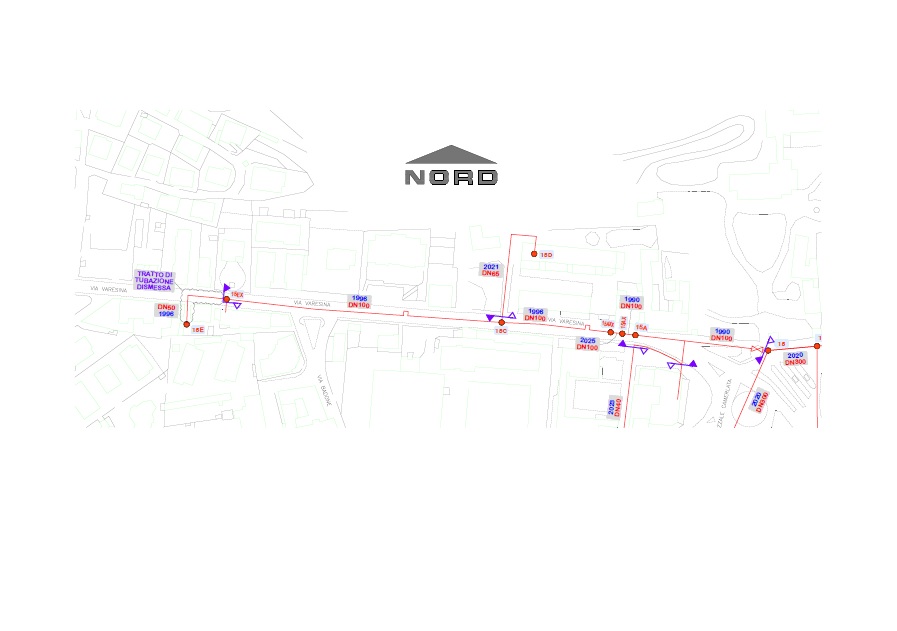

Il secondo atto dell’operazione scatterà tra un anno, nell’estate del 2027. Con un investimento di 336.000 euro, i tecnici interverranno sulla dorsale di via Varesina, risalendo da Piazza Camerlata verso Rebbio. Anche in questo caso, la pianificazione punterà a far coincidere i lavori con il periodo di minor traffico veicolare.
Regole e indennizzi: l’accordo con il Comune
L’iter burocratico prevede passaggi rigorosi. Ogni singolo intervento dovrà essere preceduto dalla presentazione di progetti di fattibilità tecnica ed economica che l’amministrazione dovrà approvare.
Dal punto di vista finanziario, il Comune ha stabilito che alla società concessionaria verrà riconosciuto un indennizzo basato sul valore contabile degli investimenti non ancora ammortizzati, a patto che vengano puntualmente rendicontate tutte le spese sostenute e le opere effettivamente portate a termine.
